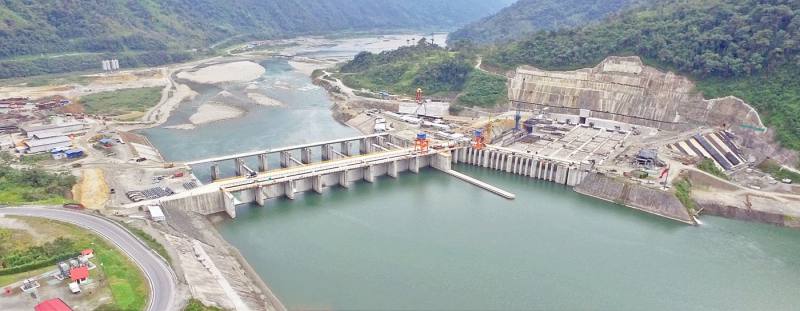

[:es]El ministro indicó que de los ocho proyectos en construcción solo tres, Manduriacu, Coca Codo Sinclair y Sopladora están en funcionamiento. En el caso del Coca Codo se han reportado fisuras y microfisuras. Así, Pérez planifica ir la próxima semana al sitio para verificar si se trata de problemas mayores o no.
Explicó que en el caso del Coca Codo se han firmado actas provisionales de entrega, pero no las definitivas, pues esperarán a recibir la obra a satisfacción.
También aseguró que Mazar Dudas no ha sido entregada, pues está al 87%; Desiltanisagua ahora está al 92% y al parecer no se cumpliría el plazo hasta agosto. Por todo esto, el ministro anunció que se hará una auditoría por parte de Contraloría a esos proyectos del sector hidroeléctrico.
Sobre Toachi Pilatón, Pérez dijo que se ha acordado que una empresa rusa continúe la obra tras la terminación unilateral del anterior contrato.
FUENTE: DIARIO EL UNIVERSO (EC)[:]
